Διαχείριση κόστους BIM 360 - Μάιος 2023 - Σημειώσεις έκδοσης BIM 360
Σημείωση: Οι εικόνες είναι του Autodesk Build. Ωστόσο, η λειτουργικότητα είναι η ίδια στο BIM 360 Cost Management.

ΡΥΘΜΙΣΗ ΠΕΔΙΟ ΕΦΑΡΜΟΓΗΣ ΣΤΙΣ ΒΕΛΤΙΩΣΕΙΣ ΠΡΟΫΠΟΛΟΓΙΣΜΟΥ ΚΑΙ ΑΛΛΑΓΗΣ ΠΑΡΑΓΓΕΛΙΩΝ

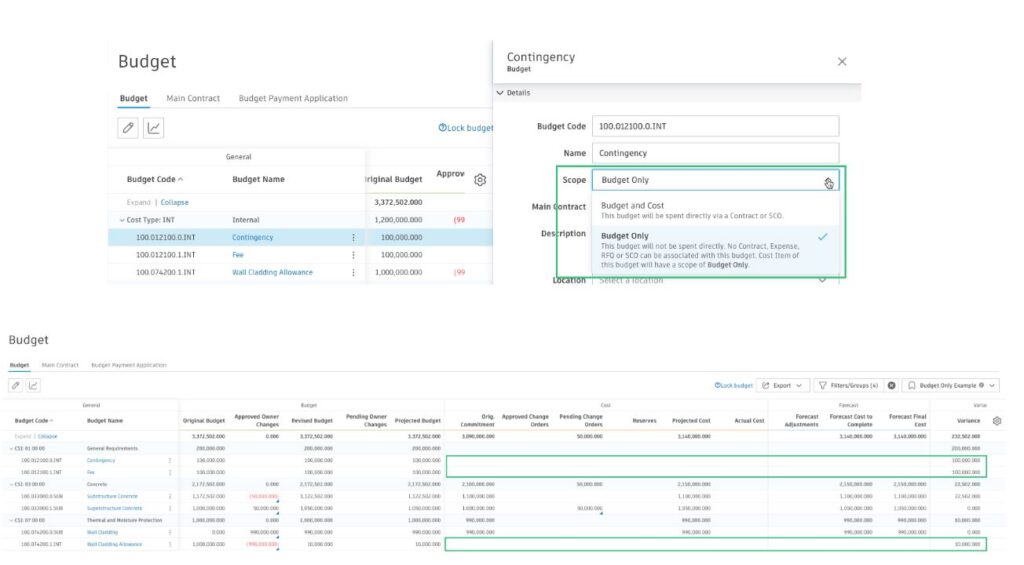

  • Μόνιμη απενεργοποίηση της πλευράς κόστους σε επιλεγμένες γραμμές προϋπολογισμού – Τα μέλη μπορούν πλέον να απενεργοποιήσουν μόνιμα την πλευρά του κόστους σε επιλεγμένες γραμμές προϋπολογισμού για στοιχεία όπως έκτακτες ανάγκες, επιδόματα και χρεώσεις που δεν θα έχουν κανένα σχετικό κόστος ή δεν θα δαπανηθούν ποτέ απευθείας. Μπορούν να το κάνουν αυτό ορίζοντας το πεδίο εύρους για συγκεκριμένα στοιχεία γραμμής προϋπολογισμού σε “Μόνο προϋπολογισμός”. Να κάνω αυτό:
    • Επιλέξτε το στοιχείο προϋπολογισμού για να ανοίξετε το flyout. Στην περιοχή Λεπτομέρειες επιλέξτε το αναπτυσσόμενο μενού Πεδίο εφαρμογής.
    • Επιλέξτε Μόνο προϋπολογισμός. Η πλευρά κόστους της επισκόπησης προϋπολογισμού θα εμφανίζεται ως κενή. Καμία σύμβαση, πραγματικό κόστος ή αλλαγή κόστους δεν θα μπορεί να συσχετιστεί με αυτό. Η στήλη διακύμανσης θα εμφανίζει την αξία του προϋπολογισμού χωρίς να απαιτείται προσαρμογή πρόβλεψης.

Διαχείριση κόστους BIM 360 - Μάιος 2023 - Σημειώσεις έκδοσης BIM 360

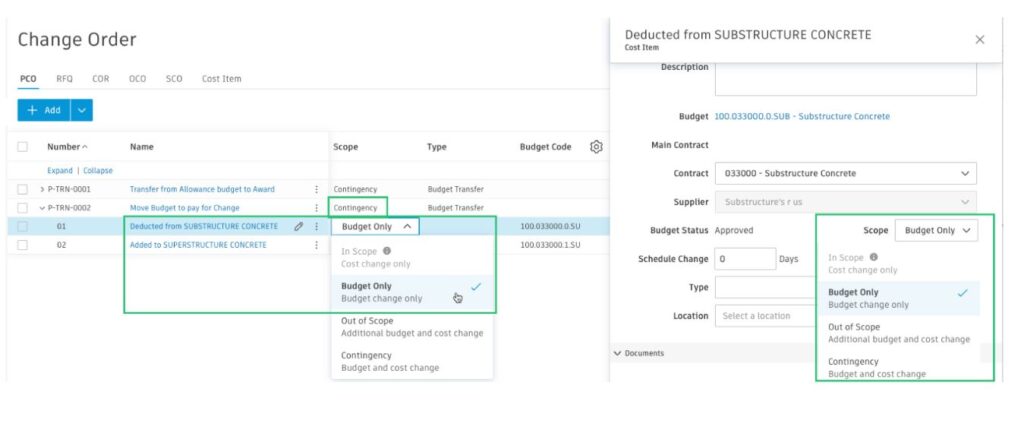

  • Τα μέλη μπορούν πλέον να επεξεργάζονται το πεδίο εμβέλειας για μεμονωμένα υποστοιχεία παραγγελίας αλλαγής σε περιπτώσεις όπου ένα ή περισσότερα στοιχεία κόστους θα είναι συναλλαγή βάσει προϋπολογισμού για μια συγκεκριμένη παραγγελία αλλαγής, όπως μεταφορά από ένα στοιχείο προϋπολογισμού μη έκτακτης ανάγκης, αποζημίωσης ή χρέωσης. Οι επιλογές πεδίου περιλαμβάνουν:
    • Σε Πεδίο εφαρμογής: Μόνο Αλλαγή από πλευράς κόστους
    • Μόνο προϋπολογισμός: Αλλαγή μόνο από πλευράς προϋπολογισμού
    • Εκτός πεδίου εφαρμογής: Από πλευράς προϋπολογισμού και κόστους και θα χρηματοδοτηθεί από πρόσθετο προϋπολογισμό
    • Έκτακτη ανάγκη: Από πλευράς προϋπολογισμού και κόστους και θα χρηματοδοτηθεί με μεταφορά από υπάρχοντα προϋπολογισμό
  • Η συνολική σειρά αλλαγής θα διατηρήσει την αρχικά επιλεγμένη ρύθμιση εύρους, αλλά η χρήση αυτής της επιλογής σε επίπεδο στοιχείου κόστους διασφαλίζει ότι τα καθορισμένα στοιχεία δεν έχουν καμία επίπτωση κόστους στην επισκόπηση προϋπολογισμού, εάν δεν απαιτείται, ανεξάρτητα από το στάδιο κόστους που συμπληρώνεται.

Διαχείριση κόστους BIM 360 - Μάιος 2023 - Σημειώσεις έκδοσης BIM 360ΕΡΓΑΛΕΙΟ ΚΟΣΤΟΥΣ

  • Εύρος χρόνου εξόδων – Κατά την προβολή δαπανών, το σύστημα προεπιλογή πλέον εμφανίζει μόνο τον τελευταίο μήνα των καταχωρίσεων. Αυτό βοηθά στη φόρτωση των πιο σχετικών πληροφοριών στο συντομότερο χρονικό διάστημα. Τα μέλη μπορούν να επιλέξουν άλλες προκαθορισμένες περιόδους εάν προτιμούν ή να χρησιμοποιήσουν ένα προσαρμοσμένο εύρος

Διαχείριση κόστους BIM 360 - Μάιος 2023 - Σημειώσεις έκδοσης BIM 360

ΡΥΘΜΙΣΕΙΣ

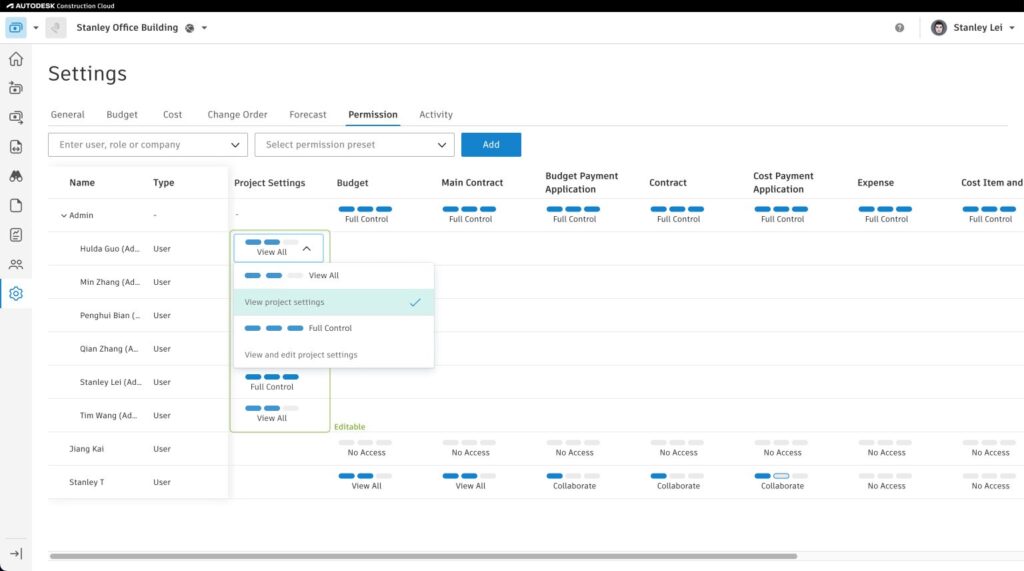

  • Βελτιωμένος έλεγχος ρυθμίσεων διαχείρισης κόστους: Προστέθηκε μια νέα ρύθμιση αδειών για τη διαχείριση κόστους που ονομάζεται Ρυθμίσεις έργου. Αυτό το επίπεδο άδειας σάς επιτρέπει να αλλάξετε εάν οι μεμονωμένοι διαχειριστές έργου έχουν πρόσβαση μόνο προβολής ή επεξεργασίας για τις ρυθμίσεις διαχείρισης κόστους. Αυτό διασφαλίζει ότι οι καθορισμένες ρυθμίσεις κόστους δεν αλλάζουν κατά λάθος.
    Για πρόσβαση στη νέα ρύθμιση:

    • Μεταβείτε στο εργαλείο Ρυθμίσεις στη Διαχείριση κόστους
    • Μεταβείτε στην καρτέλα Άδεια
    • Στη στήλη Ρυθμίσεις έργου, επιλέξτε τον χρήστη και κάντε κλικ στο αναπτυσσόμενο μενού Ρυθμίσεις έργου.
    • Επιλέξτε Προβολή ρυθμίσεων έργου ή Πλήρης έλεγχος για προβολή και επεξεργασία.

Διαχείριση κόστους BIM 360 - Μάιος 2023 - Σημειώσεις έκδοσης BIM 360

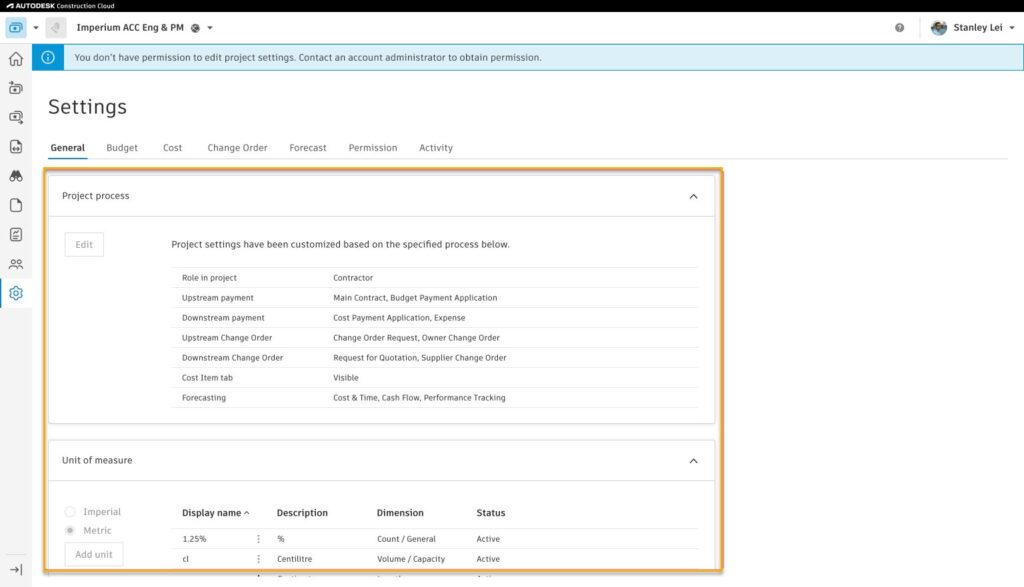

  • Σημείωση: Ένα μέλος με “Προβολή ρυθμίσεων έργου” δεν θα μπορεί να επεξεργαστεί καμία ρύθμιση για τη διαχείριση κόστους. Η επιλογή “Επεξεργασία” θα είναι αμυδρή.

Διαχείριση κόστους BIM 360 - Μάιος 2023 - Σημειώσεις έκδοσης BIM 360

  • Διαχείριση κόστους επιλογή στρογγυλοποίησης τριών δεκαδικών: Στις Ρυθμίσεις, τα μέλη έχουν πλέον την ευελιξία να προσθέσουν μια επιλογή στρογγυλοποίησης για τρία δεκαδικά.

ΕΠΙΠΛΕΟΝ ΕΚΔΟΣΕΙΣ

  • @ Αναφορές στα σχόλια στη Διαχείριση κόστους: Σε όλες τις προβολές που περιλαμβάνουν μια ενότητα σχολίων στο flyout, τα μέλη μπορούν πλέον να @αναφέρουν άλλα μέλη του έργου και το σύστημα ειδοποιεί αυτόματα τους αναφερόμενους χρήστες. Αυτή η δυνατότητα βοηθά στη βελτίωση της συνεργασίας μεταξύ των μελών της ομάδας και στον εξορθολογισμό της επικοινωνίας εντός του συστήματος.

Η δημοσίευση Διαχείριση κόστους BIM 360 – Μάιος 2023 εμφανίστηκε πρώτα στις Σημειώσεις Έκδοσης BIM 360.
