Διαχείριση κόστους BIM 360 – Ιανουάριος 2023 – Σημειώσεις έκδοσης BIM 360

Σημείωση: Οι εικόνες είναι του Autodesk Build. Ωστόσο, η λειτουργικότητα είναι η ίδια στο BIM 360 Cost Management.
ΕΡΓΑΛΕΙΟ ΚΟΣΤΟΥΣ

- Σαφής Χρονοδιάγραμμα Εξέλιξης Αξιών εντός Προβολής Συμβολαίου – Στην προβολή πλήρους σελίδας της σύμβασης, οι χρήστες μπορούν πλέον να έχουν μεγαλύτερη ορατότητα στην εξέλιξη των SOV.
-

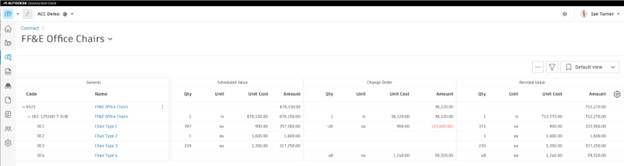

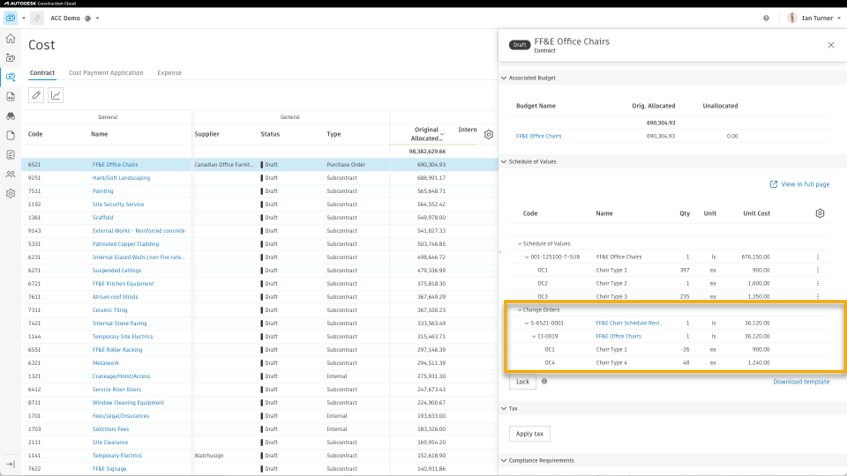

- Στο πλαίσιο Συμβολαίου, προβάλετε τα υποστοιχεία στοιχείων κόστους αλλαγής παραγγελίας στο SOV.

-

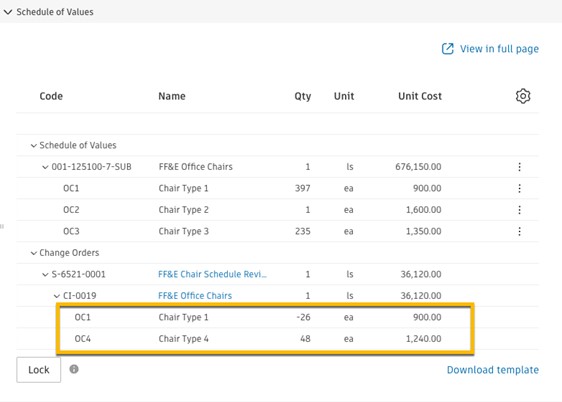

- Στην προβολή πλήρους σελίδας Συμβόλαιο, κάντε κλικ στο μενού Περισσότερα και επιλέξτε να προβάλετε τις εντολές αλλαγής ως στήλη.

-
- Ανάβω ένα νέο σετ στήληςns (Πρωτότυπο SOV, Αλλαγή σειράς, Αναθεωρημένη τιμή) χρησιμοποιώντας το εικονίδιο με το γρανάζι στα δεξιά.
- Αυτή η προβολή ευθυγραμμίζει αυτόματα την προγραμματισμένη τιμή (SOV), την αλλαγή παραγγελιών και τις αναθεωρημένες τιμές.
- Η στοίχιση μεταξύ του πρωτοτύπου και των αλλαγών ορίζεται με τον ίδιο κωδικό και όνομα στοιχείου. Αυτό θα γινόταν αυτόματα εάν έχει δημιουργηθεί μια αλλαγή στην ιεραρχία των στοιχείων κόστους παραγγελίας από το SOV της σύμβασης ή μπορεί να γίνει με μη αυτόματη καταχώριση.

- Απαιτούμενη/Πιστοποιημένη εργασία Ολοκληρωμένη Παρακολούθηση και Αναφορά – (Για Πελάτες που χρησιμοποιούν διαδικασίες που έχουν διεκδικηθεί και πιστοποιηθεί βάσει ποσού για αιτήσεις πληρωμής) Εντός της Εφαρμογής πληρωμής κόστους, οι ομάδες μπορούν τώρα να ενεργοποιήσουν μια νέα ομάδα στηλών για να παρακολουθούν τις εργασίες που έχουν διεκδικηθεί και να μπορούν να υποβάλουν αναφορά για αυτήν.

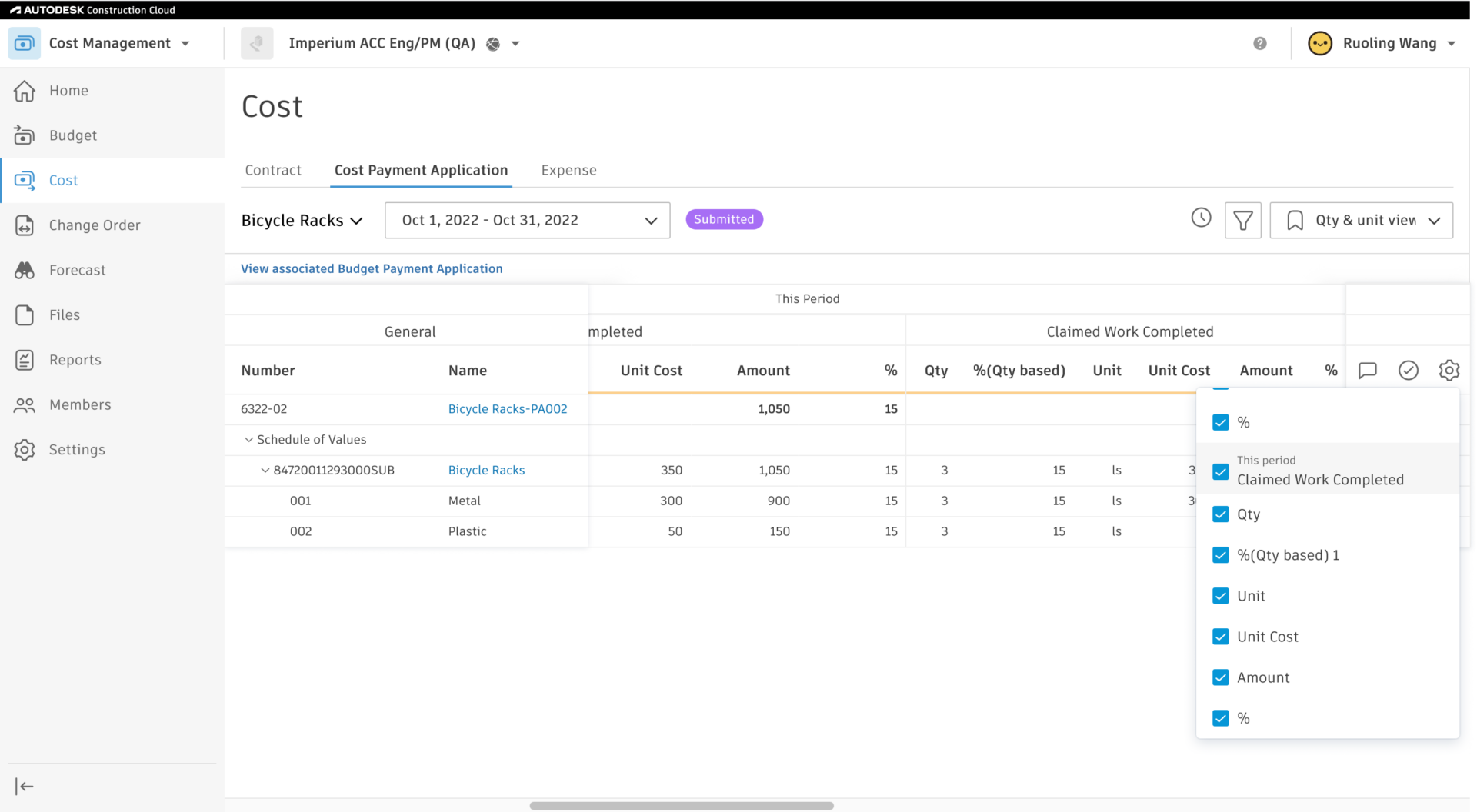

- Στην εφαρμογή πληρωμής, κάντε κλικ στο εικονίδιο με το γρανάζι και μεταβείτε στην ενότητα “Αυτή η περίοδος – Ολοκληρώθηκε η εργασία με αξίωση” για να ενεργοποιήσετε τις νέες στήλες.
- Αυτό θα σας δείξει πιστοποιημένα/εγκεκριμένα ποσά με αποκλίσεις με πρόσθετες σημειώσεις.
- Μόνο μέλη με πλήρη άδεια ελέγχου στις Εφαρμογές πληρωμής κόστους μπορούν να τροποποιήσουν αυτήν την ενότητα.
- Νέες μεταβλητές είναι διαθέσιμες για συμπερίληψη στα πρότυπα εγγράφων.
- Ενημερώθηκε το πρότυπο αίτησης πληρωμής προεπιλεγμένου κόστους – Το πρότυπο Excel της εφαρμογής πληρωμής προεπιλεγμένου κόστους έχει ενημερωθεί για να τραβήξει τώρα το ποσό που ζητήθηκε.

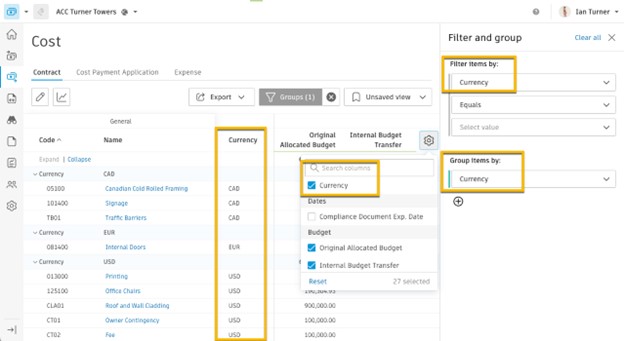

- Εμφάνιση στήλης νομίσματος στην προβολή προϋπολογισμού και σύμβασης – Οι εταιρείες που χρησιμοποιούν Πολυνομίσματα μπορεί τώρα να εμφανίσει μια νέα στήλη στους πίνακες επισκόπησης προϋπολογισμού και σύμβασης. Αυτό υποστηρίζει επίσης τη δυνατότητα φιλτραρίσματος και ομαδοποίησης ανά νόμισμα
- Στη σελίδα Επισκόπηση προϋπολογισμού και σύμβασης, ενεργοποιήστε την επιλογή Νόμισμα μέσω του εικονιδίου με το γρανάζι για να εμφανιστεί μια νέα στήλη Νόμισμα που δείχνει το νόμισμα που χρησιμοποιείται για κάθε στοιχείο.

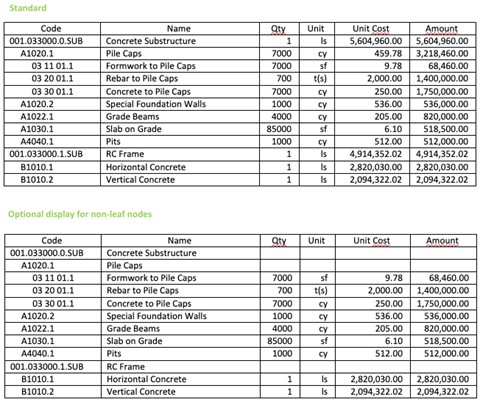

- Εμφάνιση SOV εγγράφου σύμβασης που δημιουργήθηκε – Μια νέα επιλογή προβολής προστέθηκε στο προεπιλεγμένο πρότυπο δείγματος, η οποία αφαιρεί τυχόν υποσύνολα, εμφανίζοντας μόνο το κόστος στο χαμηλότερο επίπεδο ιεραρχίας όπως παρακάτω η σύγκριση.

ΑΛΛΑΓΗ ΕΡΓΑΛΕΙΟΥ ΠΑΡΑΓΓΕΛΙΑΣ

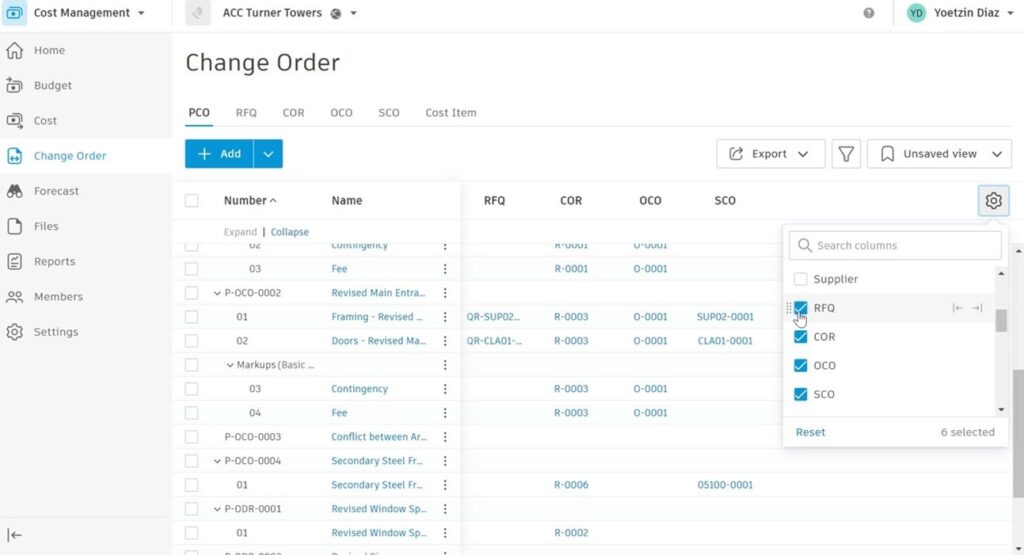

- Εμφάνιση συσχετισμένου αριθμού xCO σε όλες τις προβολές πίνακα xCO – Σε όλες τις προβολές των πινάκων Αλλαγής παραγγελίας, οι χρήστες έχουν πλέον την επιλογή να εμφανίζουν τους σχετικούς αριθμούς xCO για κάθε στοιχείο κόστους
- Ενεργοποιήστε τις επιθυμητές στήλες μέσω του εικονιδίου με το γρανάζι για να εμφανίσετε νέους αριθμούς xCO (π.χ. PCO, RFQ, COR, OCO, SCO) για προβολή και πρόσβαση σε πληροφορίες που σχετίζονται με τον κύκλο ζωής της σειράς αλλαγής.

- Συνδεδεμένος προϋπολογισμός σε υφιστάμενες συμβάσεις απευθείας από εντολές αλλαγής: Προηγουμένως, εάν ο χρήστης ήθελε να προσθέσει πρόσθετες γραμμές εμβέλειας/προϋπολογισμού σε μια υπάρχουσα σύμβαση χρησιμοποιώντας μια εντολή αλλαγής, ο χρήστης έπρεπε πρώτα να κατανείμει τον προϋπολογισμό στην προβολή συμβολαίου και μετά να δημιουργήσει τη σειρά αλλαγής. Αυτή η βελτιωμένη ροή εργασίας έχει πλέον βελτιστοποιηθεί, ώστε να είναι δυνατή η διαχείρισή της εντός της προβολής PCO.
-
- Στην προβολή PCO, αφού συσχετιστεί ο προϋπολογισμός με το στοιχείο κόστους, ο χρήστης μπορεί να επιλέξει το πεδίο ονόματος σύμβασης και να επιλέξει Κατανομή προϋπολογισμού στην υπάρχουσα σύμβαση ή Δημιουργία νέας σύμβασης.

ΡΥΘΜΙΣΕΙΣ

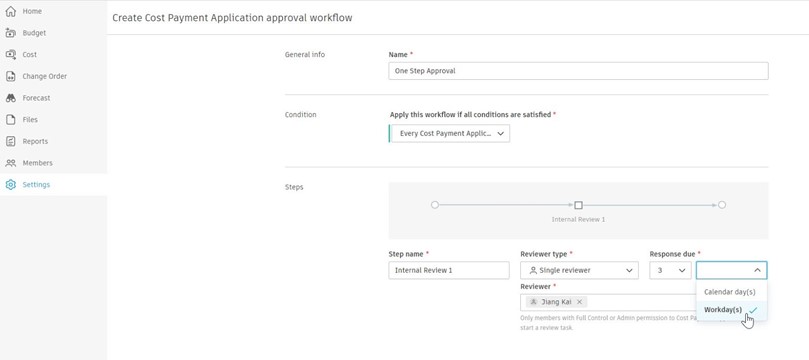

- Νέα προσαρμοσμένη επιλογή ροής εργασίας προσαρμοσμένης έγκρισης Οφειλόμενη απόκριση – Οι εργάσιμες ημέρες είναι πλέον μια επιλογή κατά τον ορισμό ημερομηνιών λήξης απόκρισης για προσαρμοσμένες ροές εργασιών έγκρισης.
-
- Οι εργάσιμες ημέρες εφαρμόζονται με βάση την καθορισμένη Εβδομάδα Εργασίας στις Γενικές Ρυθμίσεις στη Διαχείριση Κόστους.

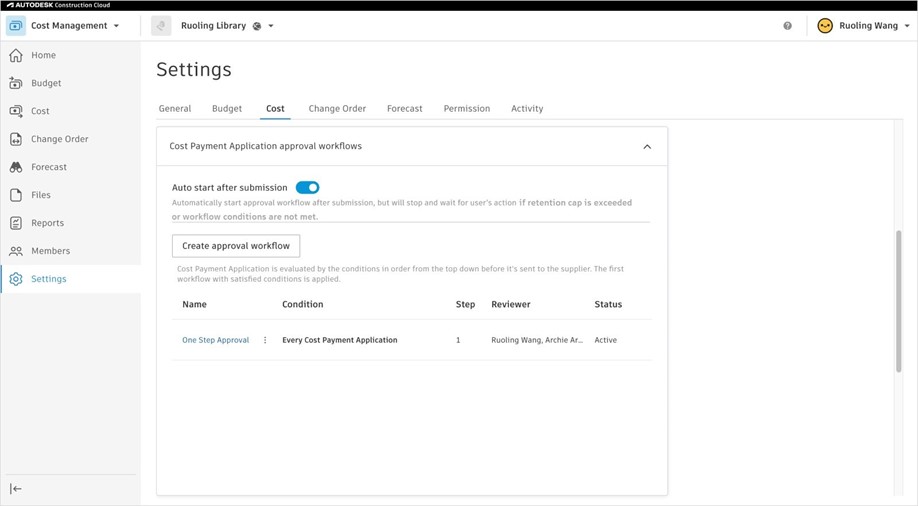

- Ρύθμιση επαλήθευσης για ροές εργασίας έγκρισης αίτησης πληρωμής κόστους – Για τις αιτήσεις πληρωμής κόστους, οι εταιρείες μπορούν πλέον να επιλέξουν εάν θα ξεκινήσουν αυτόματα τη ροή εργασιών έγκρισης μετά την υποβολή της αίτησης πληρωμής ή θα ενεργοποιήσουν με μη αυτόματο τρόπο για να προχωρήσει, αυτό επιτρέπει μια αρχική πύλη/έλεγχο από τον παραλήπτη, εάν προτιμάται
-
- Εντός αναπτυσσόμενης ροής εργασιών έγκρισης αίτησης πληρωμής κόστους, στις Ρυθμίσεις, χρησιμοποιήστε τη νέα εναλλαγή.

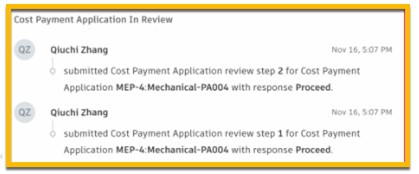

- Εάν η ροή εργασίας έχει ρυθμιστεί σε αυτόματη εκκίνηση, το σύστημα θα τη διακόψει και θα περιμένει την ενέργεια του χρήστη εάν ξεπεραστεί το όριο διατήρησης ή δεν πληρούνται οι συνθήκες ροής εργασίας.

ΠΡΟΣΘΕΤΕΣ ΒΕΛΤΙΩΣΕΙΣ
- Ορόσημα που σχετίζονται με την έγκριση ροής εργασιών για:
- Συμβόλαια
- Αιτήσεις πληρωμής κόστους
- Εξοδα
- OCO & SCOs

- Συμμόρφωση – Ενέργειες σχετικές με τη συμμόρφωση για συμβάσεις και αιτήσεις πληρωμής κόστους
- Υπερτιμολόγηση – Εάν έχει ενεργοποιηθεί η υπερτιμολόγηση και από ποιον. Η διαχείριση της ρύθμισης γίνεται σε εφαρμογές πληρωμής, αλλά μόλις ενεργοποιηθεί ισχύει για όλες, επομένως η δραστηριότητα παρακολουθείται στις ενότητες δραστηριότητας “Σύμβαση” και “Κύρια σύμβαση”
Η ανάρτηση Διαχείριση κόστους BIM 360 – Ιανουάριος 2023 εμφανίστηκε πρώτα στις Σημειώσεις Έκδοσης BIM 360.
